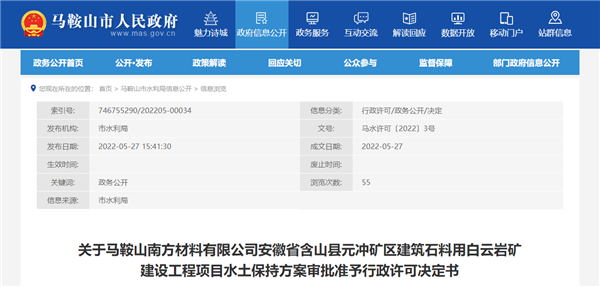

5月27日,安徽省馬鞍山市水利局發布關于馬鞍山南方材料有限公司安徽省含山縣元沖礦區建筑石料用白云巖礦建設工程項目水土保持方案審批準予行政許可決定書(原文見文末)。

今年4月,2022年第二批安徽省重大項目集中開工動員會馬鞍山分會場活動在市會議中心舉行。第二批集中開工項目56個,其中包括含山縣年產1500萬噸綠色環保建材項目,由馬鞍山南方材料有限公司(以下簡稱“該公司”)投資建設,總投資39億元,總建筑面積19.85萬平方米,新建生產線4條,運輸廊道5.5公里,配套吞吐量為1500萬噸碼頭,年產1500萬噸綠色生態環保優質骨料。該公司相關負責人表示,今年要全力推進馬鞍山南方材料有限公司年產1500萬噸綠色生態環保優質骨料項目(以下簡稱“該項目”),力爭年底投產達效。

該公司成立于2021年4月,由含山縣城市建設投資有限公司(國有控股企業)和南方水泥有限公司合資控股,兩者均持股50%。該公司成立旨在打造綠色建材、新能源產業項目,快速發展骨料產業,進一步完善含山縣建材產業鏈,助力當地經濟發展和民生穩定,服務地方建設。

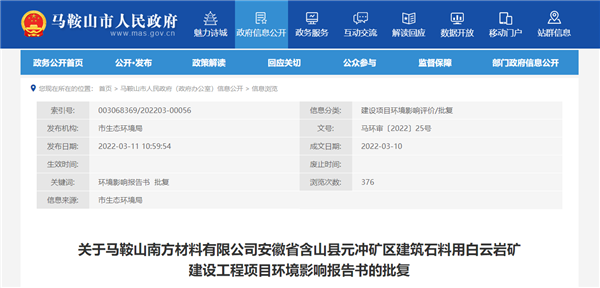

據了解,2021年6月,該公司以7.05億元競得安徽省含山縣元沖礦區建筑石料用白云巖礦采礦權,礦區范圍內設計利用資源儲量20703.44萬噸,年開采量1500萬噸,總服務年限為17年。今年3月,馬鞍山市生態環境局發布關于該項目環境影響報告書的批復,從生態環境保護角度,原則同意該公司報告書所列建設項的性質、規模、內容、地點、生產工藝和污染防治措施進行建設。

據悉,南方水泥下一步規劃投資60億元,進一步加強企地合作,對含山縣的建材產業鏈升級完善,打造產業基地。含山縣方面表示,將成立工作專班加強對接、優化服務,盡快簽訂招商投資協議,全力加快合作開發,共同努力把含山縣打造成全國綠色建材產業基地。

該項目水土保持方案審批準予行政許可決定書原文如下:
馬鞍山南方材料有限公司:
我局于2022年5月23日受理你公司提出的安徽省含山縣元沖礦區建筑石料用白云巖礦建設工程項目水土保持方案審批申請。經審查,該申請符合法定條件,根據《中華人民共和國行政許可法》第三十八條第一款、《水行政許可實施辦法》第三十二條第一項,決定準予行政許可。
一、水土保持方案總體意見
(一)基本同意建設期水土流失防治責任范圍面積為141.26公頃。
(二)同意本工程水土流失防治執行南方紅壤區二級標準。
(三)基本同意水土流失防治目標為:水土流失治理度95%,土壤流失控制比1.2,渣土防護率95%,表土保護率87%,林草植被恢復率95%,林草覆蓋率11%。
(四)基本同意水土流失防治分區及分區防治措施安排。
(五)基本同意本項目水土保持補償費為141.26萬元。
二、生產建設單位在工程建設中應全面落實《中華人民共和國水土保持法》和《安徽省實施〈水土保持法〉辦法》的各項要求,并重點做好以下工作
(一)按照批準的水土保持方案,做好水土保持初步設計和施工圖設計,加強施工組織管理,切實落實水土保持“三同時”制度。
(二)嚴格按方案要求落實各項水土保持措施。各類施工活動要嚴格限定在用地范圍內,嚴禁隨意占壓、擾動和破壞地表植被,做好表土的剝離與保護利用。根據方案要求合理安排施工時序和水土保持措施實施進度,嚴格控制施工期間可能造成的水土流失。
(三)切實做好水土保持監測工作,加強水土流失動態監控,實行水土保持監測“綠黃紅”三色評價,并按規定向馬鞍山市水利局、含山縣水利局提交監測季度報告及總結報告(紙質版和PDF格式電子版各一份)。
(四)落實并做好水土保持監理工作,確保水土保持工程建設質量和進度。
(五)開工前依法依規足額繳納水土保持補償費。
三、本工程的地點、規模如發生重大變化,或者水土保持方案實施過程中水土保持措施發生重大變更,應補充或者修改水土保持方案,報我局審批。需要新設棄渣場的,或者需要提高棄渣場堆渣量達到20%以上的,應當編制水土保持方案(棄渣場補充)報告書,報我局審批。
四、本項目在竣工驗收和投產使用前應通過水土保持設施驗收。生產建設單位應當在水土保持設施自主驗收通過后3個月內,向我局報備水土保持設施驗收材料。水土保持設施未經驗收或驗收不合格的,生產建設項目不得投產使用。
