為進一步鞏固提升6#窯系統運行質量,為順利完成15下半年生產目標任務打下基礎,2015年8月11日起,樅陽海螺公司開展了為期7天的6#窯計劃檢修工作,8月19日10:28分,6#窯順利投料運行,標志著檢修任務圓滿完成。
此次檢修時間短、任務重,加之天氣炎熱,全體參檢人員不怕苦累,克服惡劣環境因素,連續奮戰在檢修現場,順利完成了:回轉窯二檔輪帶浮動板調整、6511回轉窯更換耐火磚27余米、原料磨磨盤襯板堆焊、原料磨刮板更換、窯頭窯尾電收塵檢修等重要項目。

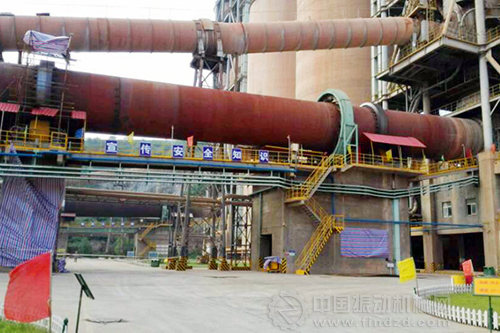

6#窯檢修現場
為保證檢修安全、質量、進度全面受控,公司運籌帷幄、精心策劃,扎實推進檢修工作。
一是詳列檢修計劃,明確檢修重點,分解檢修目標,分廠于檢修前組織召開了6#窯計劃檢修動員會,就高溫天氣作業安全注意事項、檢修六落實工作、需協調的問題和專業檢修工作的重點、難點及注意事項、檢修后勤保障工作安排等情況進行宣貫和布置。
二是樹彩旗,立展板,掛橫幅,營造檢修氣氛,強化檢修人員安全意識和責任意識,時刻保安全、重質量。針對本次檢修中交叉作業多,吊裝作業多,公司成立了檢修安全督察小組,跟蹤指導檢修現場安全操作,對檢修現場“三違”行為及時制止,督促檢查防暑藥品服用情況,并指導安全操作,檢修期間未發生安全事故。
三是強化檢修項目實施過程,檢修前期分廠有效落實檢修方案,項目實施過程中專業管理人員跟蹤指導,并對實施效果進行跟蹤驗證,保證檢修項目的有效落實。
四是成立了以公司領導為指揮的檢修指揮部,下設工藝專業組、機械專業組、電氣專業組、安全環保組、后勤保障組和物資保供組,加強對檢修工作的領導和組織,對檢修作業項目實施情況進行跟蹤、監督,確保各項目按質按量穩步推進,檢修指揮部每天組織召開檢修協調會,各專業及外委單位匯報檢修進展情況,對檢修過程中遇到的相關問題,會上進行協調解決,提高檢修工作效率。

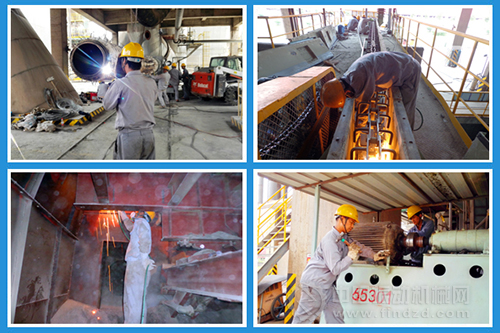

現場檢修作業

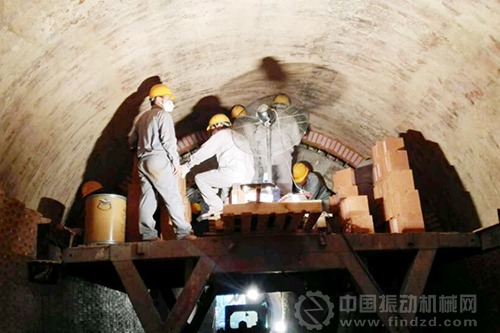

窯內耐火磚更換
檢修結束后,由生產處詳細編制系統設備檢查試機確認OK表,并由專業管理人員進行檢查驗收、會簽確認,確保檢修質量。公司特別成立了以公司領導為總指揮的“6#窯檢修后72小時保駕方案”,要求相關人員嚴格落實方案的要求,盡職盡責確保生產穩定。
截至目前,6#窯系統運行工況平穩,各參數、指標控制均在正常有效范圍內。
