11月15日,伴隨著2.6公里曲線轉彎長膠帶供料線進入運行階段,烏東德水電站施期砂石系統順利實現全線投產目標。與之緊密相連的高程970米拌和系統同步進入試運行階段。標志著烏東德大壩工程已具備砂石骨料輸送、混凝土拌制以及纜機澆筑條件。

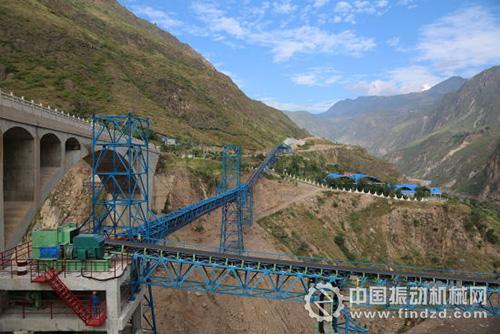

烏東德水電站施期砂石供料線主要承擔由施期砂石加工系統至高程970米混凝土拌和系統的骨料運輸任務,全線共由7條皮帶組成,水平長度約4.5公里,按照滿足13萬立方米/月混凝土生產強度的骨料運輸要求設計,設計帶速3.15米/秒。整條運輸線如巨龍般盤旋在山腰間,氣勢雄偉。
為有效減少骨料運輸過程中的遜徑含量,保證骨料的運輸質量,從而減少膠帶機設備的投入,節約設備運行和系統運行成本,施工技術人員對膠帶機的布置線路進行了優化,并采用空間曲線膠帶機工藝形式,通過4段空間曲線膠帶機和直線膠帶機的組合,有效減少了骨料在膠帶機輸送過程中的二次跌落破碎次數。
據悉,烏東德水電站砂石、拌合、纜機三大系統均屬大壩合同附屬施工項目,由葛洲壩三峽建設工程有限公司承建。其中纜機系統已于今年6月份率先投入生產運行。砂石供料線和拌和系統相繼投產,將全面形成“一條龍”施工生產線,大大提高施工效率,為后期大壩開澆混凝土提供有力保障。
